厂房高压开关柜的装置流程及注重事项都是干货
高压开关柜的装置流程及注重事项
一、高压柜拆包装及吊装就位

高压柜在装卸车上把包装拆除。。。。转移装备的时间由于吊车只能把装备吊到门口,,,装备都很粗笨并且门又不宽,,,室外到室内尚有几级台阶或斜坡不可把装备直接放上叉车或者滚筒推进去,,,有的装备还不可放在地上,,,一样平常都有一个10-15cm高的基础,,,常用枕木在室外门口垫一个小平台,,,垫起来的高度跟几级台阶或内里的基础差未几,,,上面铺两根槽钢,,,槽钢一端搭在枕木上,,,另一端搭在室内或者基础上,,,槽钢的凹槽朝上,,,将装备平稳吊落在槽钢上,,,然后用撬棍伸入槽钢凹槽内将装备沿着槽钢移到室内,,,室内用滚筒或者叉车接住即可实现装备转移。。。。

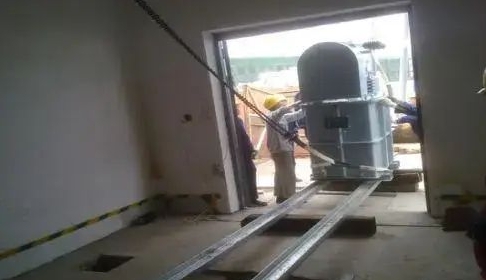

图一:将装备吊装至铺好的平台上(此为电容器)

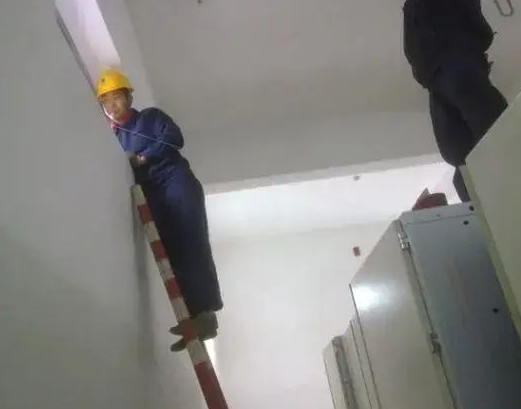

图二:将装备平移进室内,,,室内使用的是链条葫芦
二、高压开关柜就位及拼装

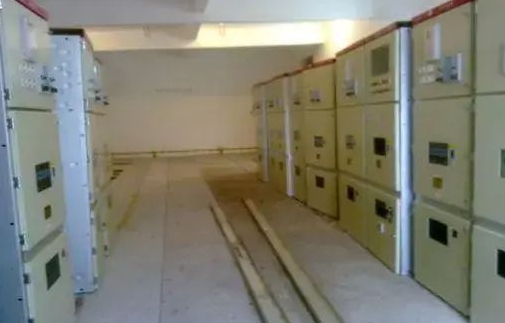

图三:高压柜所有就位后就是这样歪歪斜斜的,,,注重两排高压柜之间也有槽钢
找准主屏位置,,,一样平常是找#1主变进线柜或#2主变进线柜为主屏,,,找齐对正一样平常以三点一线的要领,,,即穿墙套管B相中心、主屏B相进线中心和主屏前盖板中心。。。。

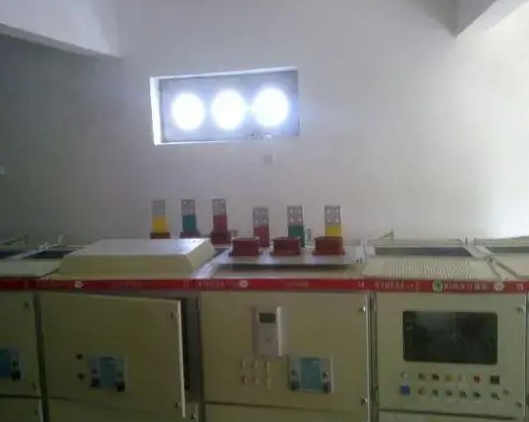

图四:这是在找主屏的中心,,,位置找准了之后记得吊水平。。。。
多排高压柜之间是以母线桥毗连,,,先将靠主变进线侧的高压柜位置定位好,,,再次使用四点一线的要领找齐母线桥对侧的高压柜,,,则对侧的高压柜以母线桥高压柜为基准找齐对正,,,云云一来,,,岂论有几多高压柜都能把位置找准。。。。此时要注重的一点就是,,,母线桥毗连的两排高压柜是要反相序的,,,一定要注重,,,这个情形一样平常是设计院与生产厂家之间就协商好了的,,,可是装置历程中照旧要注重,,,若是没有反相序就要厂家做出响应的整改。。。。

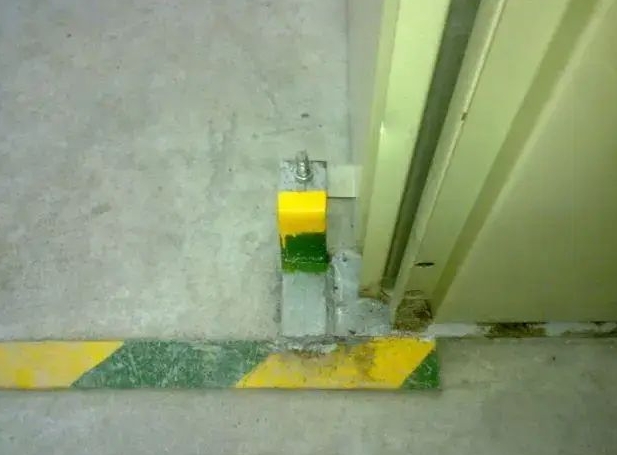

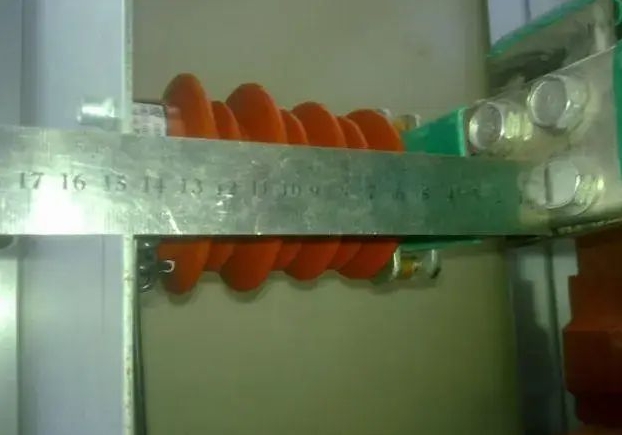

图五:这是母线桥两头,,,注重相序。。。。

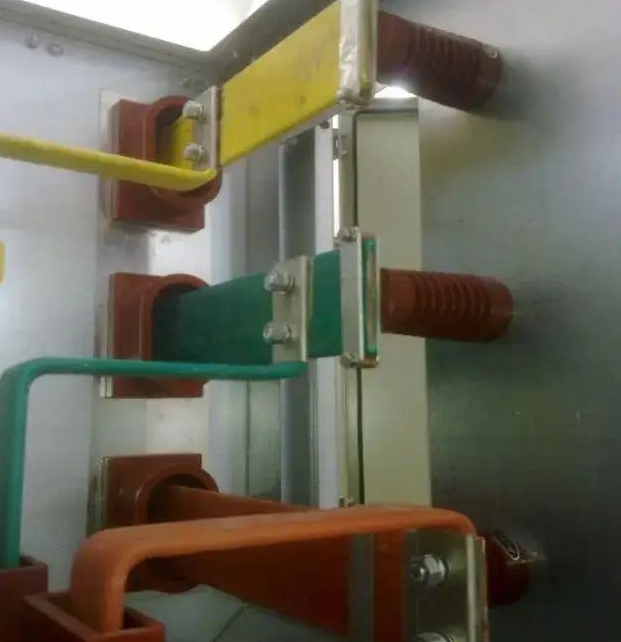

图六:这张图可以看出来反相序了
主屏就位后连忙用水平尺吊水平,,,看是否需要垫片垫平,,,打完水平后连忙电焊牢靠。。。。
将其他高压柜朝主屏靠拢。。。。
高压柜与高压柜之间是靠毗连屏螺丝卡紧的,,,前后都有,,,当高压柜就位后,,,翻开高压柜前后柜门以及母线室门板以及顶盖门板。。。。连屏历程中切记要一块一块的朝主屏靠拢连紧,,,有的为了省事先把前柜门的连屏螺丝拧紧完再拧紧后柜门的,,,这样做有个误差,,,由于现在市场上的高压柜五花八门,,,质量也狼籍不齐,,,每一个高压柜之间的配合纷歧定那么细密,,,前柜门卡紧了后后柜门纷歧定对的上,,,若是其中有高压柜毗连欠好,,,要连忙处置惩罚,,,不然就是痛苦的返工。。。。

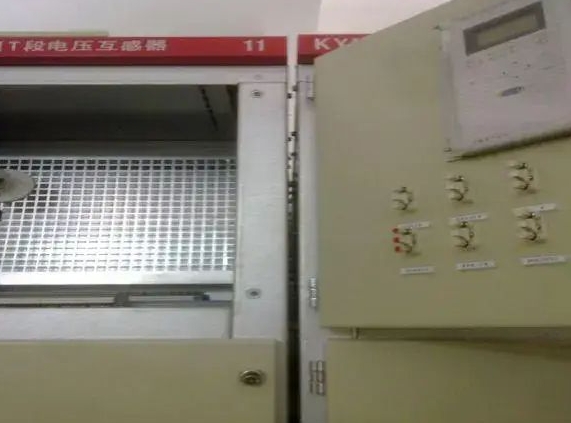

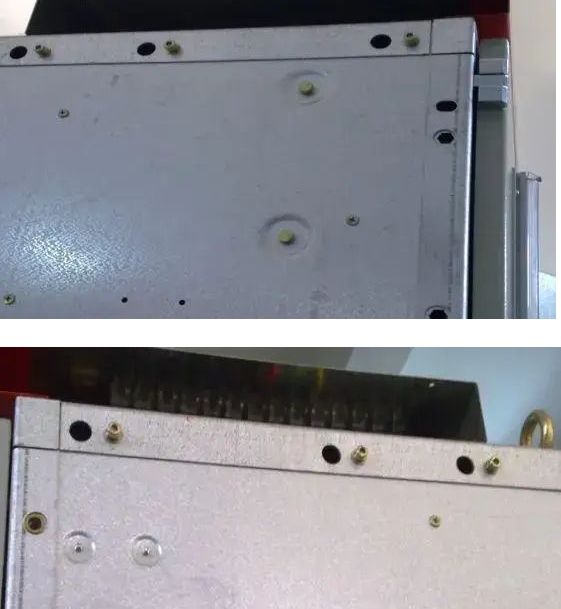

图七:这几张图可以看出两块高压柜之间的一些猫腻了,,,若是两块高压柜之间没有配合好,,,死无法细密的连载一起的,,,若是高压柜做的不敷好,,,在连屏的时间也会泛起后面卡紧了可是前面照旧很宽的距离,,,以是要一块屏一块屏的毗连。。。。
小窍门:10KV高压柜在拆装历程中要拆装许多挡板和盖板,,,每块板上都卡着好几颗螺丝,,,这些螺丝大多是较量小,,,容易弄丢,,,阻止这些螺丝丧失的最好步伐就是拆除挡板和盖板后将螺丝卡在原螺丝孔上,,,在以后装盖板的时间会镌汰许多不须要的贫困,,,工程中心弄丢螺丝着实是太常见的征象了,,,不但是螺丝,,,搞完一个工程之后工具都有许多都对不上号。。。。
当高压柜连完屏后就是对母线的装置,,,此时配合高压柜生产厂家对母线举行毗连,,,或许有两种母排,,,直排与带鸭嘴弯的母排,,,直排与直排之间毗连须引渡排,,,而鸭嘴弯的母排可以直接毗连,,,由于这两种母线的差别以是高压柜之间的母线筒也是纷歧样的,,,装置的时间要注重。。。。在穿母线之前对母线举行清抹,,,到位后再接触部位涂上导电膏,,,串上螺丝。。。。

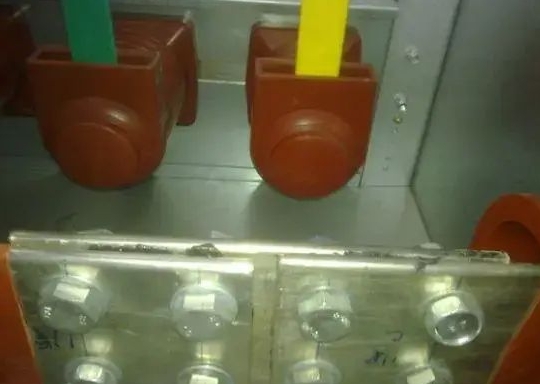

图八:这个就是直排与直排之间的引渡排,,,排与排之间那黑压压的工具就是导电膏,,,每块母排上都会有标明是第几号柜到第几号柜的,,,这张图就是十一号柜。。。。

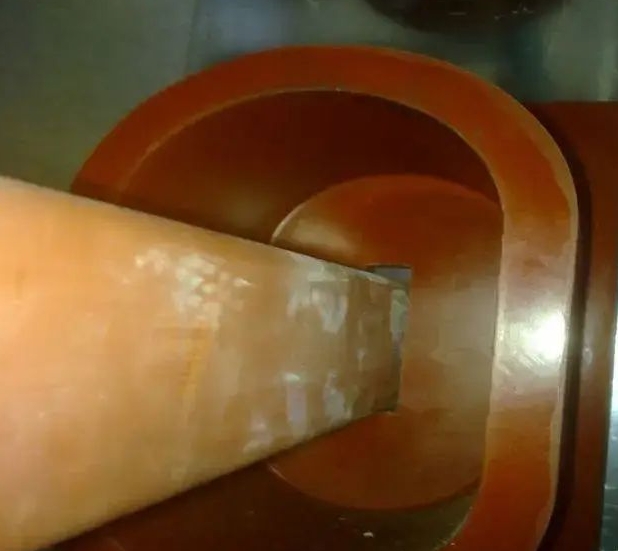

图九:这个是直排高压柜的母线筒,,,母线中心是牢靠的,,,可是带鸭嘴弯的母排是穿不过这个孔的,,,以是不可用这种母线筒,,,带鸭嘴弯的母排所使用的母线筒中心是块可以移动的橡胶垫。。。。
高压柜接地排的毗连,,,若是这次装置工程只是一期工程,,,以后还要增添,,,要从设计图纸上找出此接地排看是否能承载以后的需要,,,若是接地排载流量太小了则需跟设计院与生产厂家提出要求。。。。这种不但仅是对接地排,,,其他类似情形,,,都要注重。。。。接地排毗连完毕后将其与接地槽钢举行焊接。。。。
图十:这个就是接地排,,,在高压柜的后柜门最下面。。。。
图十一:接地排引出来之后与地网毗连
拆除避雷器引线及带电显示器引线,,,这是为了以后对断路器举行耐压实验而做的准备。。。。

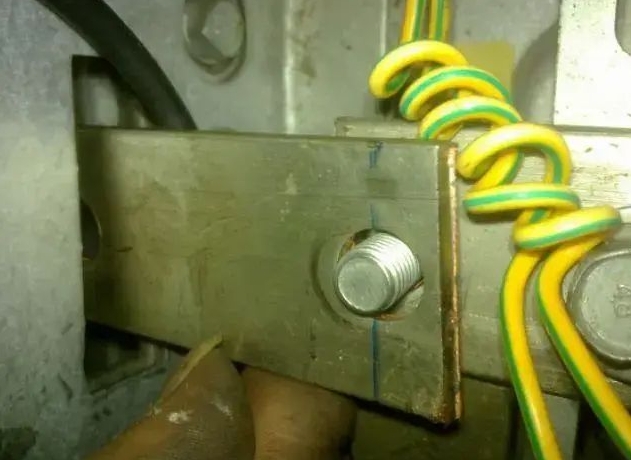

图十二:这个是避雷器及引线,,,请看清晰接线方法
图十三:拆除引线,,,可是螺丝照旧串在螺丝孔上。。。。
紧接着是对母排螺丝举行紧固,,,这里对拧螺丝的力矩巨细是有要求的,,,关于M16的螺丝,,,问鼎国际要求是力矩不应小于120NM,,,其他型号的参照相关表格要求,,,每一颗螺丝在紧固之后都必需用力矩扳手举行力矩确认,,,母排螺丝若没有紧固好接触电阻过大,,,在运行历程中会发热造成事故,,,尚有一点要明确的就是铜、铝属于软金属,,,在遭受过大压力时会爆发变形,,,以是关于铜、铝母线不可用电动扳手举行螺丝紧固。。。。

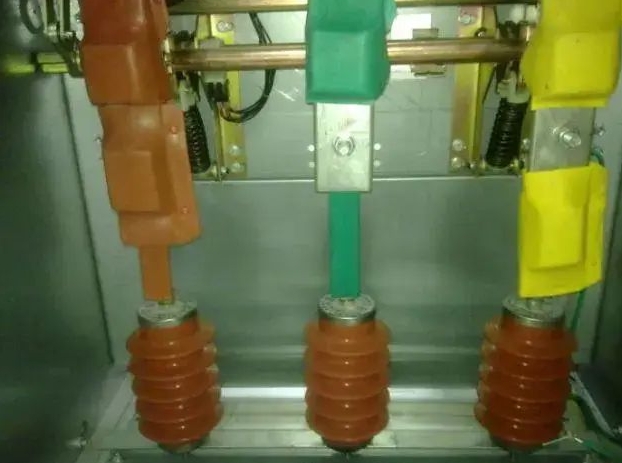

图十四:母线上好后穿上螺丝,,,就是这个样子,,,用扳手牢牢。。。。
夹具上面的螺丝是不需要拧得太紧的,,,夹具主要是让母排在电动力的作用下不至于偏移而导致相间或者对地放电。。。。这里说一下母排外面的这一层热缩质料,,,10kV母线单相运行电压只有5.77kV、35kV母线单相运行电压20.2kV,,,而外面所包的这一层热缩质料可以遭受:击穿强度30kV/mm 、工频耐压:42kV/1min 、雷电动击75kV±15次;;若是没有热缩,,,若是异物(小动物、螺丝、杂物等)不小心跌落在母排与母排之间或者距离在125mm(10kV)、300mm(35kV)之内可能引起母排对其放电,,,严重的会引起三相短路或者母线室爆炸,,,以是母线室内任何带电部位都是有热缩绝缘的,,,尚有一个缘故原由就是若是母线的哪个地方恒久发热会引起热缩的变形,,,也利便检查出故障。。。。

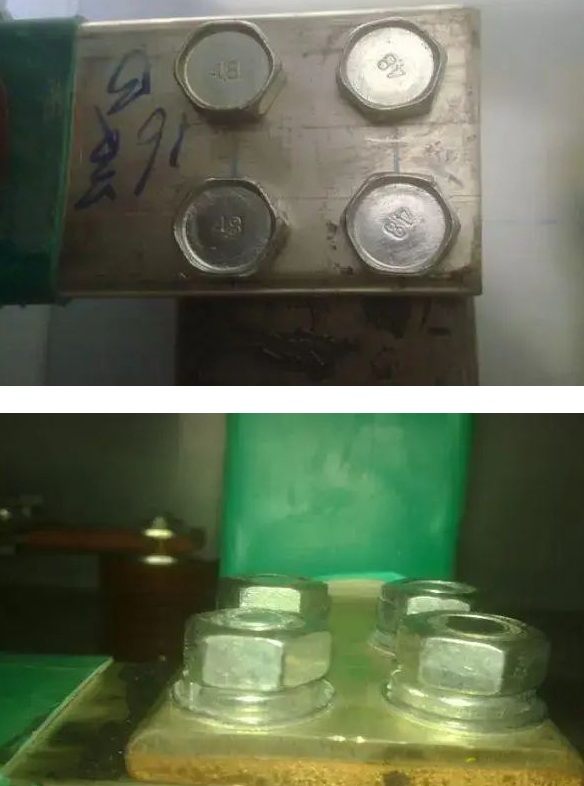

图十五、图十六:这两张图片上的螺丝都是不切合要求的,,,图十五的没有平垫片(参考图八),,,而图十六的螺丝没有出丝扣,,,这些小问题都是在装置的时间要注重的。。。。紧贴着螺帽的是弹簧垫,,,检查螺丝有没有拧紧可以参考弹簧垫是否被压平(关于带电装备一样平常是通过弹簧垫来看螺丝是否松动)
图十七:差别的电压品级,,,室内室外对地距离都是有要求的,,,10KV室内对地、相间距离为125mm,,,室外为200mm;;35KV室内对地、相间距离为300mm,,,室外为400mm。。。。着实装置高压柜的时间这个距离一样平常都是够的,,,最主要看的就是厂家职员制作装置母线桥和室内穿墙套管至主屏之间的母线筒的时间,,,那内里的对地、相间距离往往都会出问题,,,有的时间还要思量相序是否准确,,,若是还要换相序就较量贫困了,,,怎么样去躲距离也是一门学问。。。。
当螺丝紧固后就是套热缩盒,,,业扩工程对10kV、35 kV母线举行包热缩盒的时间一定要有业主单位指派的专人在场,,,每套一个热缩盒之前都要业主单位对内里的螺丝举行力矩确认,,,检测是否抵达要求,,,由于接下来就是对母线室举行卫生清扫以及封盖板,,,10kV、35 kV母线室再也不会翻开了。。。。若是没有业主单位派人检查,,,那么到了10kV、35 kV高压室验收时可能要再次翻开盖板对螺丝的力矩举行确认,,,检查过了就可以跳过这一步,,,免获得时间贫困。。。。
对母线室的卫生及母排举行清扫,,,确认母线室里无遗留物,,,然后封盖板。。。。这时间也要业主单位有人在场,,,理由同上。。。。
